(本网部分图文转载于网络和用户上传,目的在于传递更多信息,版权归原作者。不希望被转请在30日内同本网联系删除。)
9月1日,山东青岛供电公司投资建设的青岛首条110千伏海底电缆进入敷设安装阶段。工程敷设安装工作需历时1个月,竣工投运后将进一步优化青岛北部城区电网网架结构。
为解决110千伏广岙甲乙线存在接带变电站较多、负荷较重的问题,青岛供电公司投资建设了220千伏空港变电站110千伏配出工程。该工程需通过墨水河入海口处,河面宽约600米,河底条件复杂,设计和施工难度较大。综合考虑后,施工方最终选择海缆钻越墨水河。

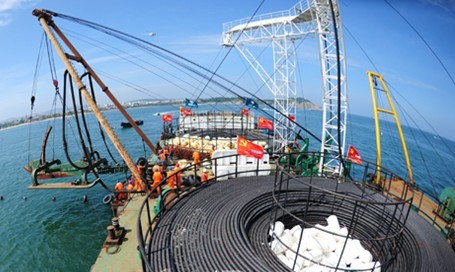

敷设工作主要包括电缆路由勘查清理、电缆敷设和冲埋保护三个阶段。电缆敷设时要通过控制敷设船的航行速度、电缆释放速度来控制电缆的入水角度以及敷设张力,避免由于弯曲半径过小或张力过大而损伤电缆。浅滩敷设时,电缆敷设船停在距离海岸200米的地方,通过岸上的牵引机牵引,将放置在浮包上的电缆牵引上岸,电缆上岸后拆除浮包,使电缆下沉至海底。深水段敷设时,电缆敷设船释放出电缆,使用水下监视器、水下遥控车不断地监视和调整,控制敷设船的前进速度、方向和敷设电缆的速度,绕开凹凸不平处和岩石避免损伤电缆。
注明:本文系转载网络资源,如有侵犯版权问题请和管理员联系删除!
标题:青岛首条110千伏海底电缆开始敷设 地址:http://www.ljqhr.com/news/hangye/147035.html
